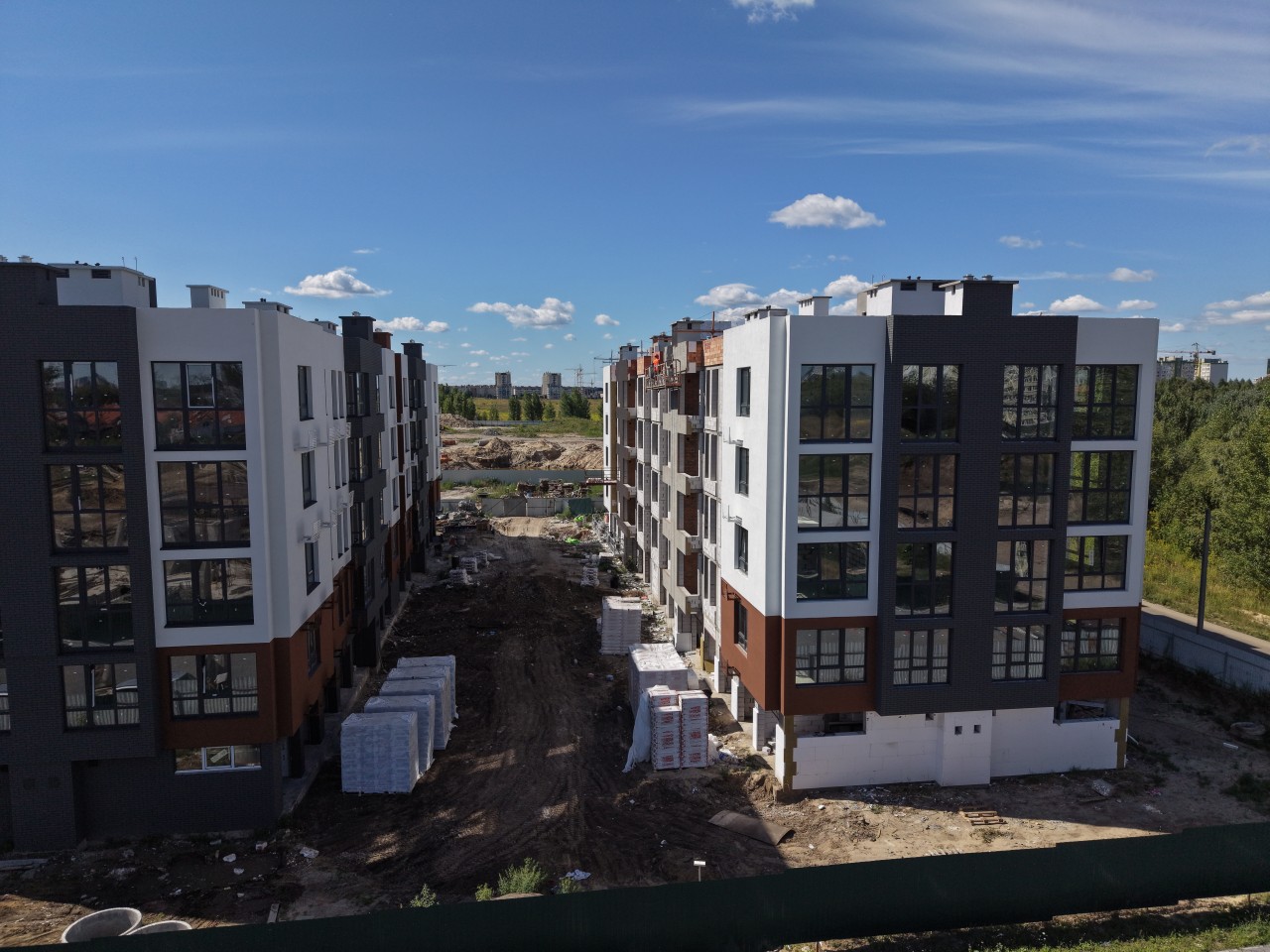

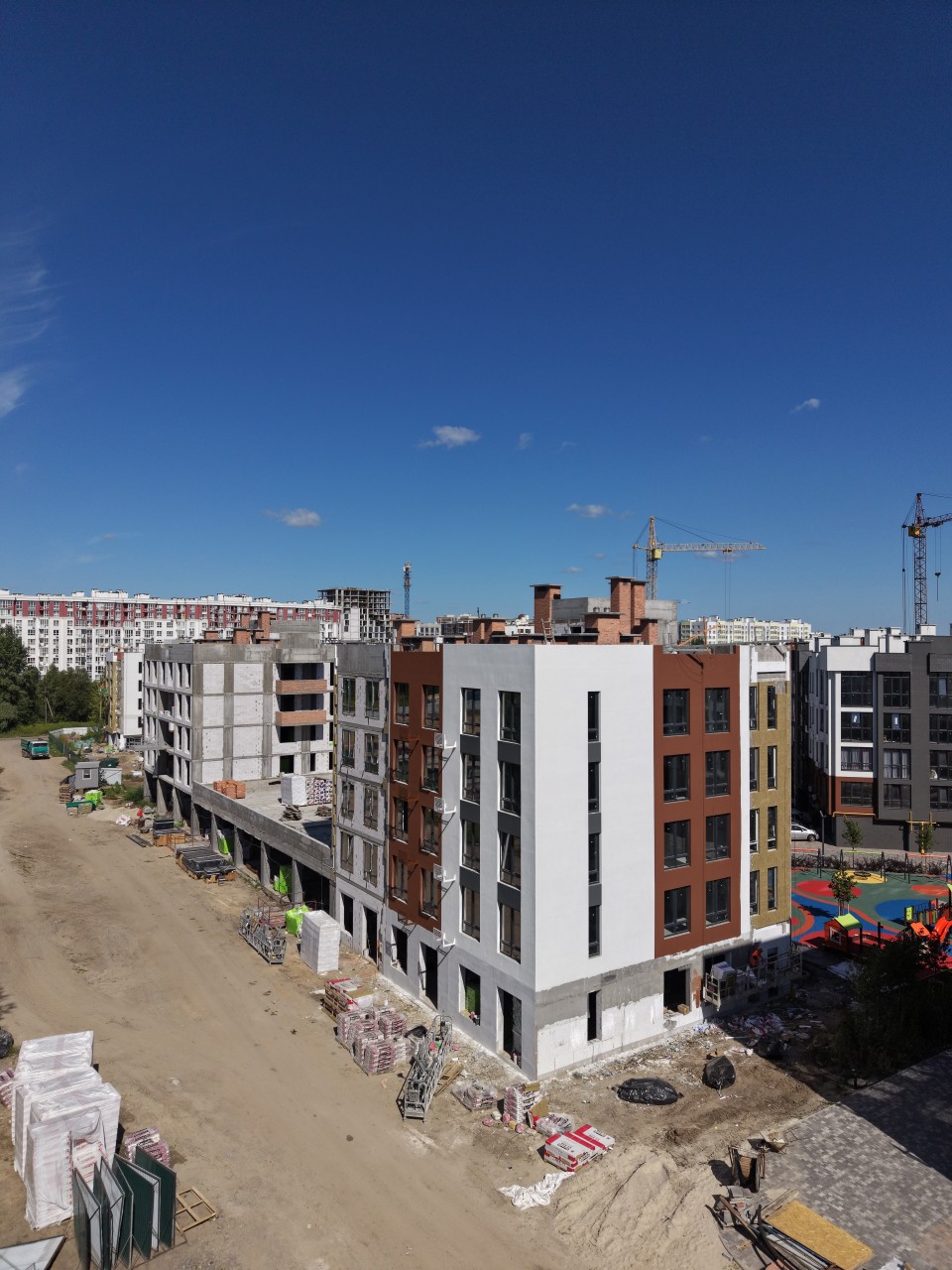

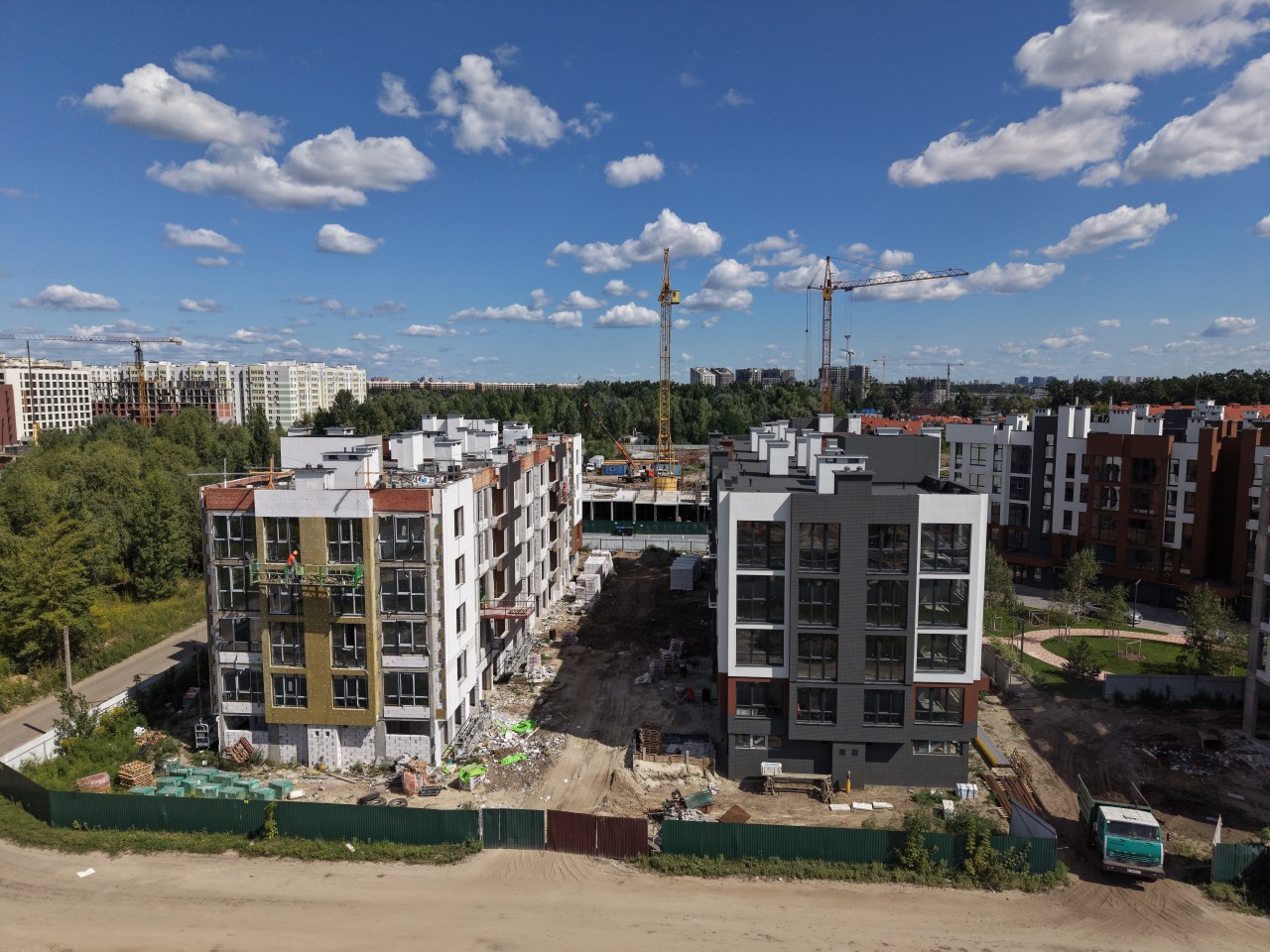

У серпні будівельні роботи в Dobre Misto активно тривали в будинках №9, 17 та 19. Розповідаємо, що було виконано протягом місяця та які роботи заплановані найближчим часом.
Паркова, 9

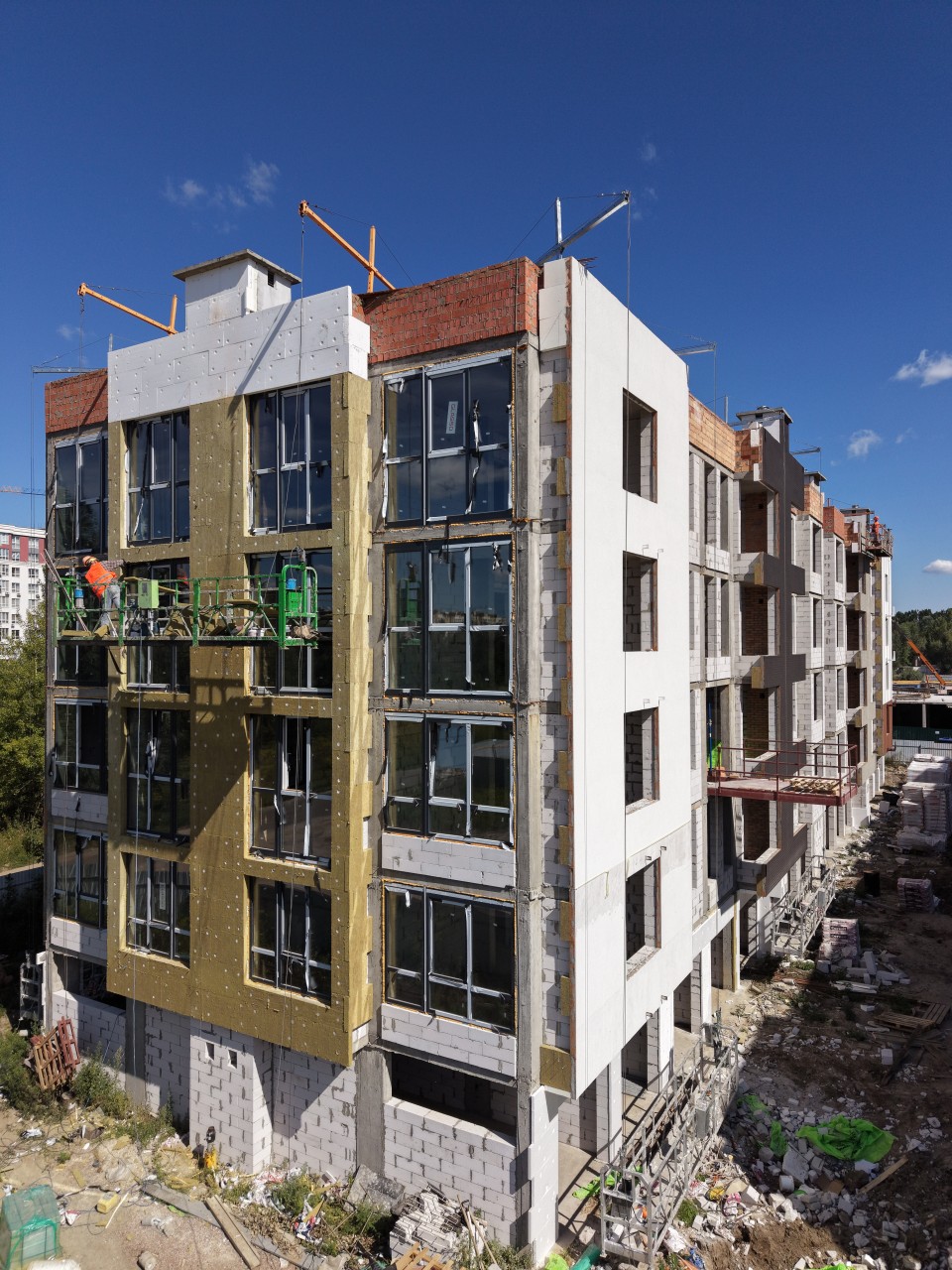

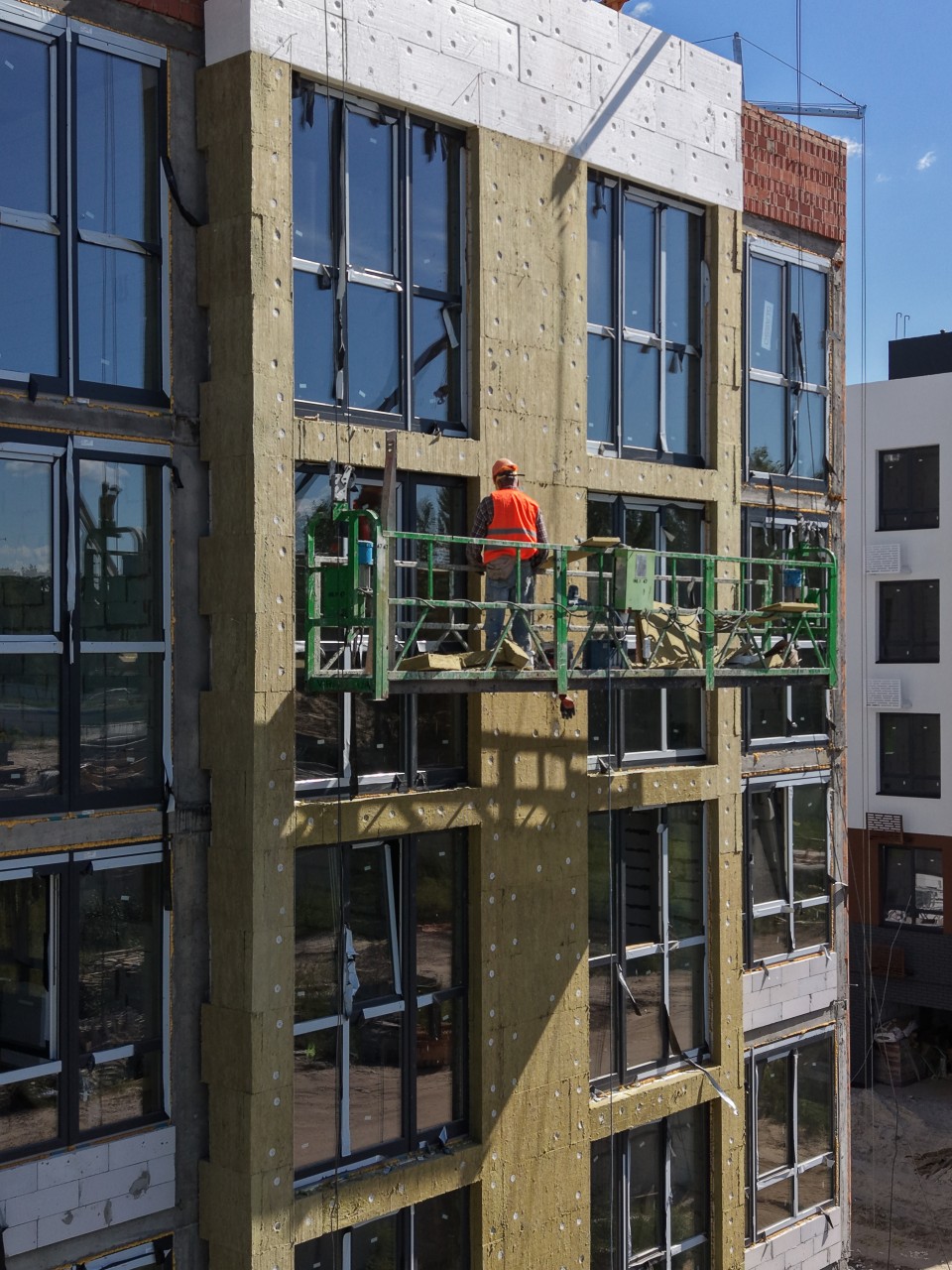

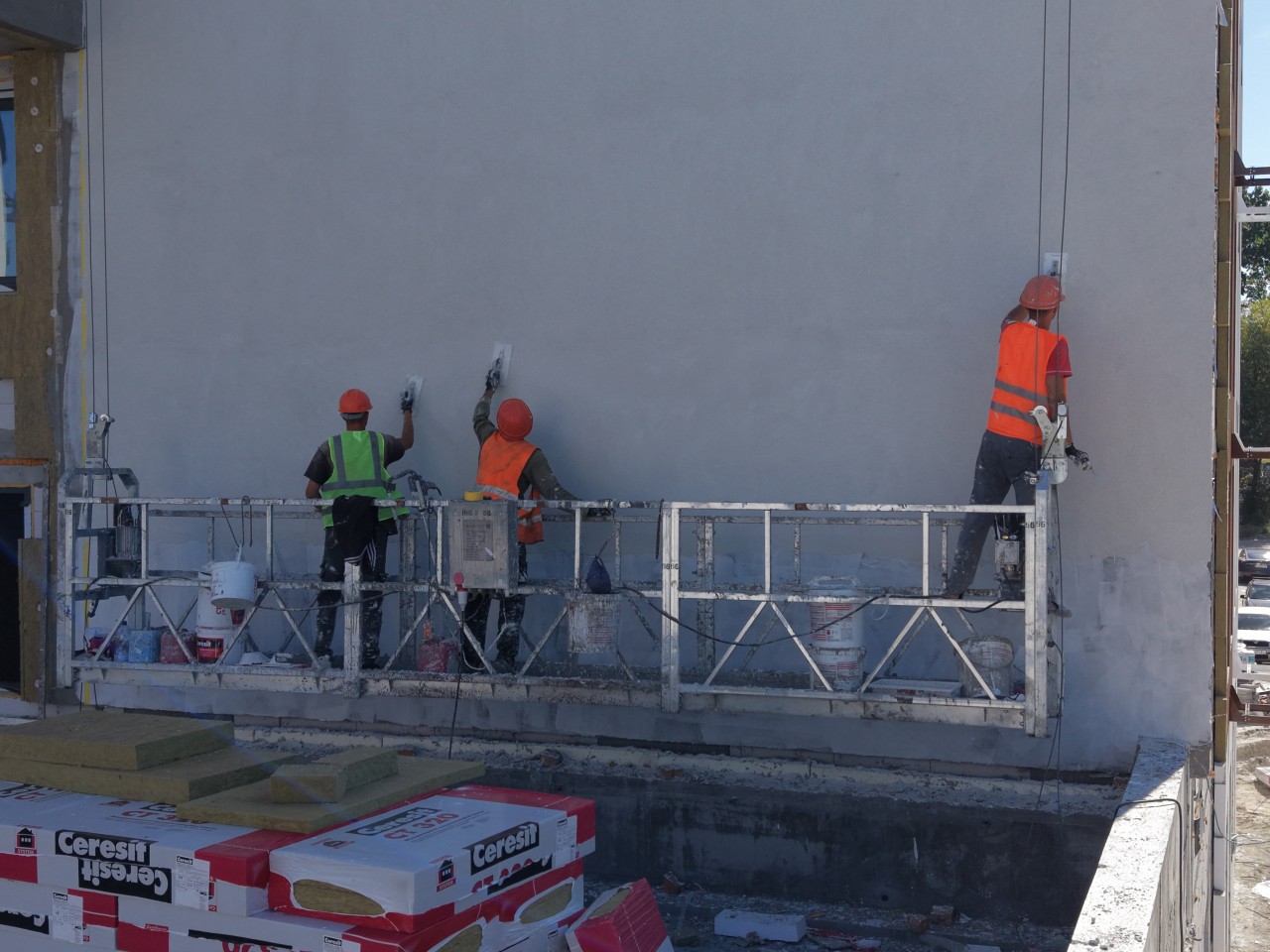

- в 1 секції тривають роботи з влаштування фасаду з 1-го по 5-й поверх, виконуються роботи з монтажу внутрішніх електричних і сантехнічних мереж на 1–5 поверхах, завершено скління будинку, тривають роботи з благоустрою території

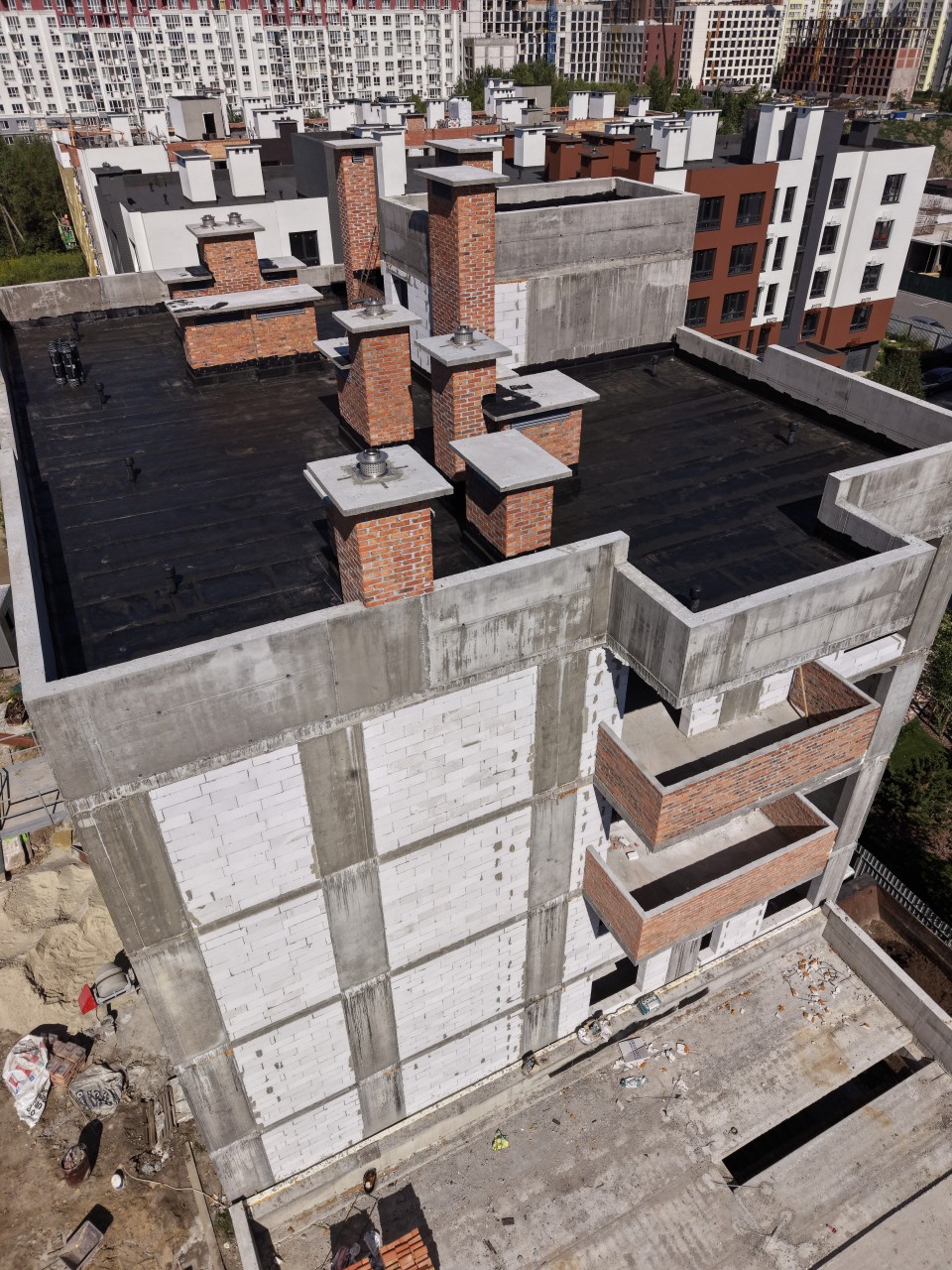

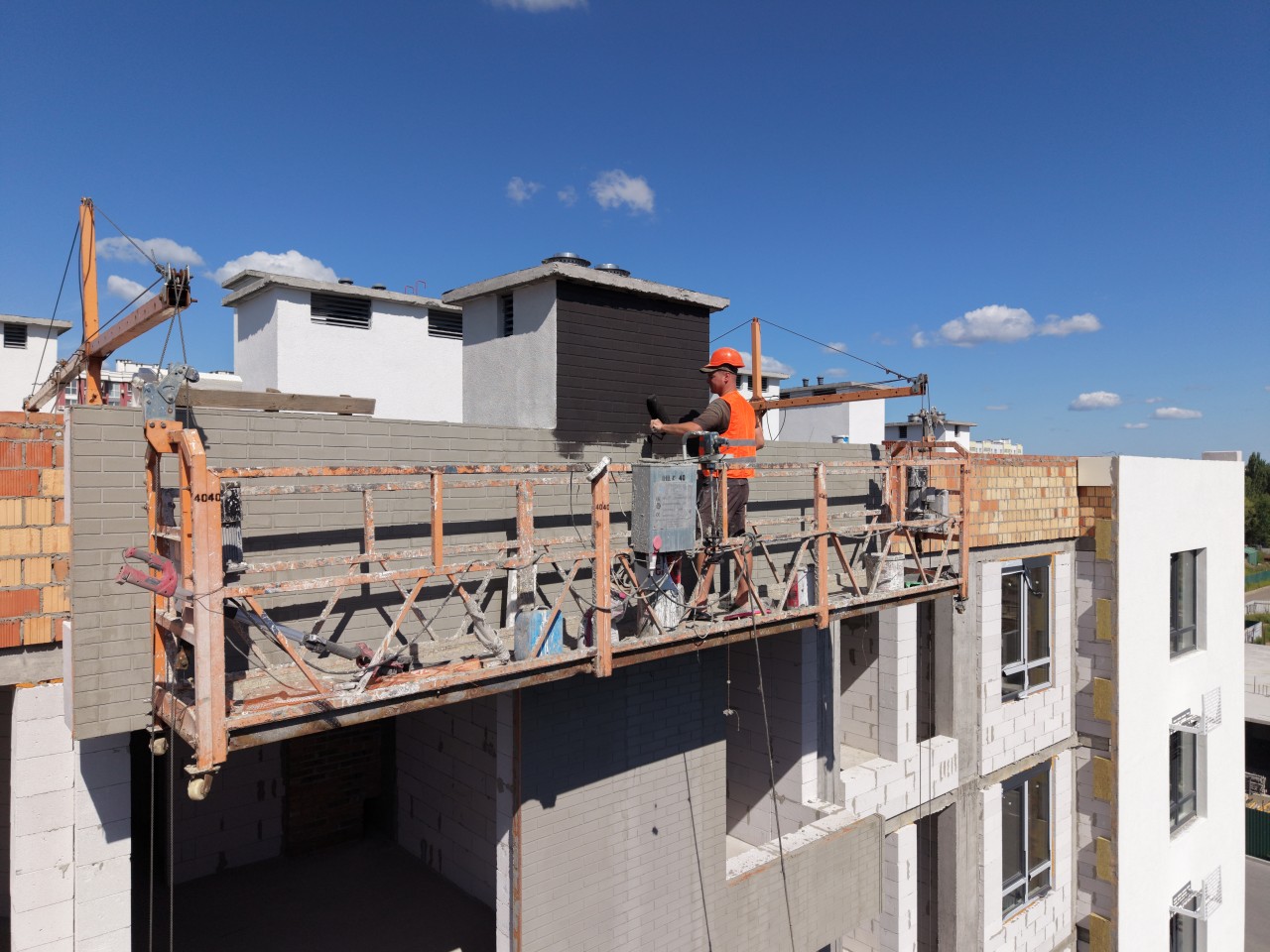

- в 2 секції завершено мурування зовнішніх та внутрішніх цегляних стін, розпочато роботи з влаштування покрівлі, тривають підготовчі роботи до монтажу вікон

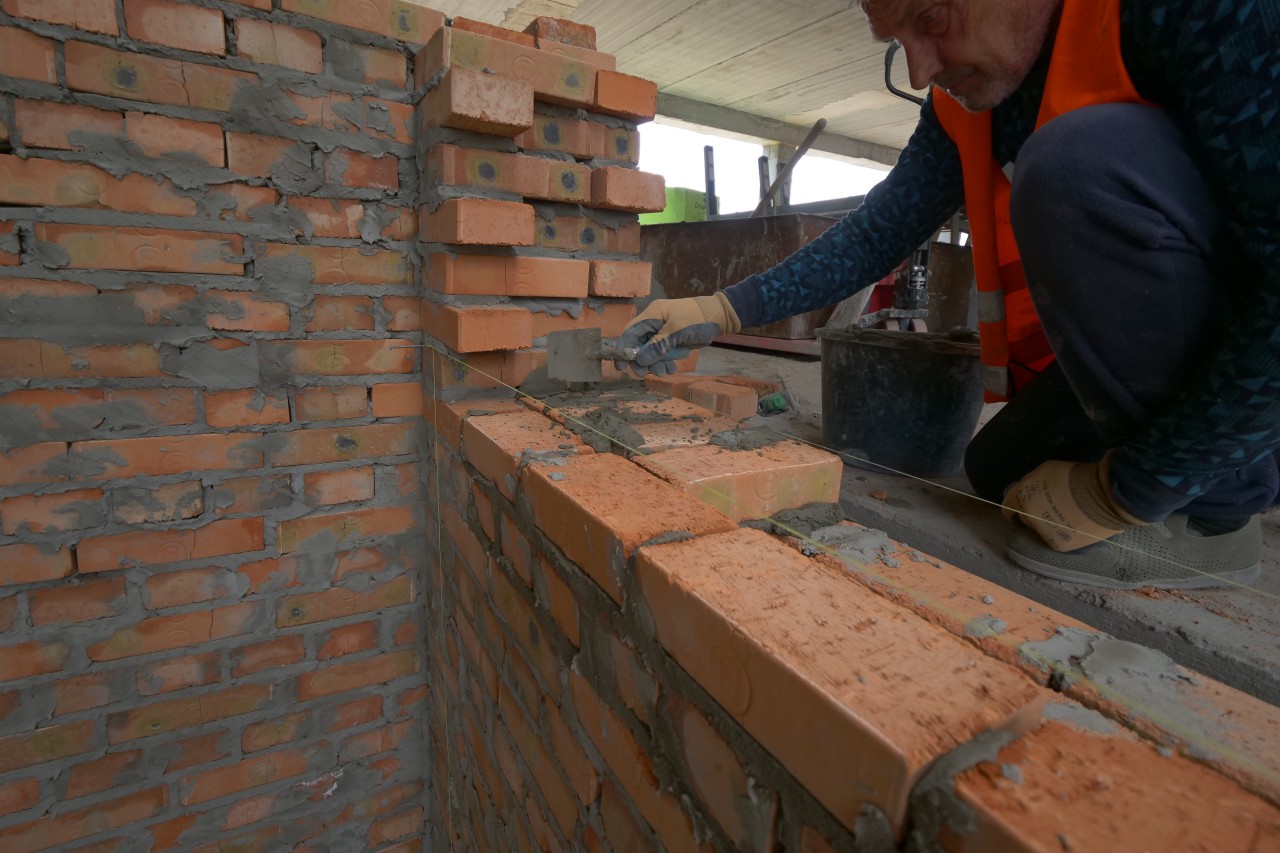

- в 3 секції завершено мурування внутрішніх стін на 3–5 поверхах, на 90% виконано мурування зовнішніх стін із 2 по 5 поверхи, тривають роботи з мурування внутрішніх стін на 1–2 поверхах
Паркова, 17

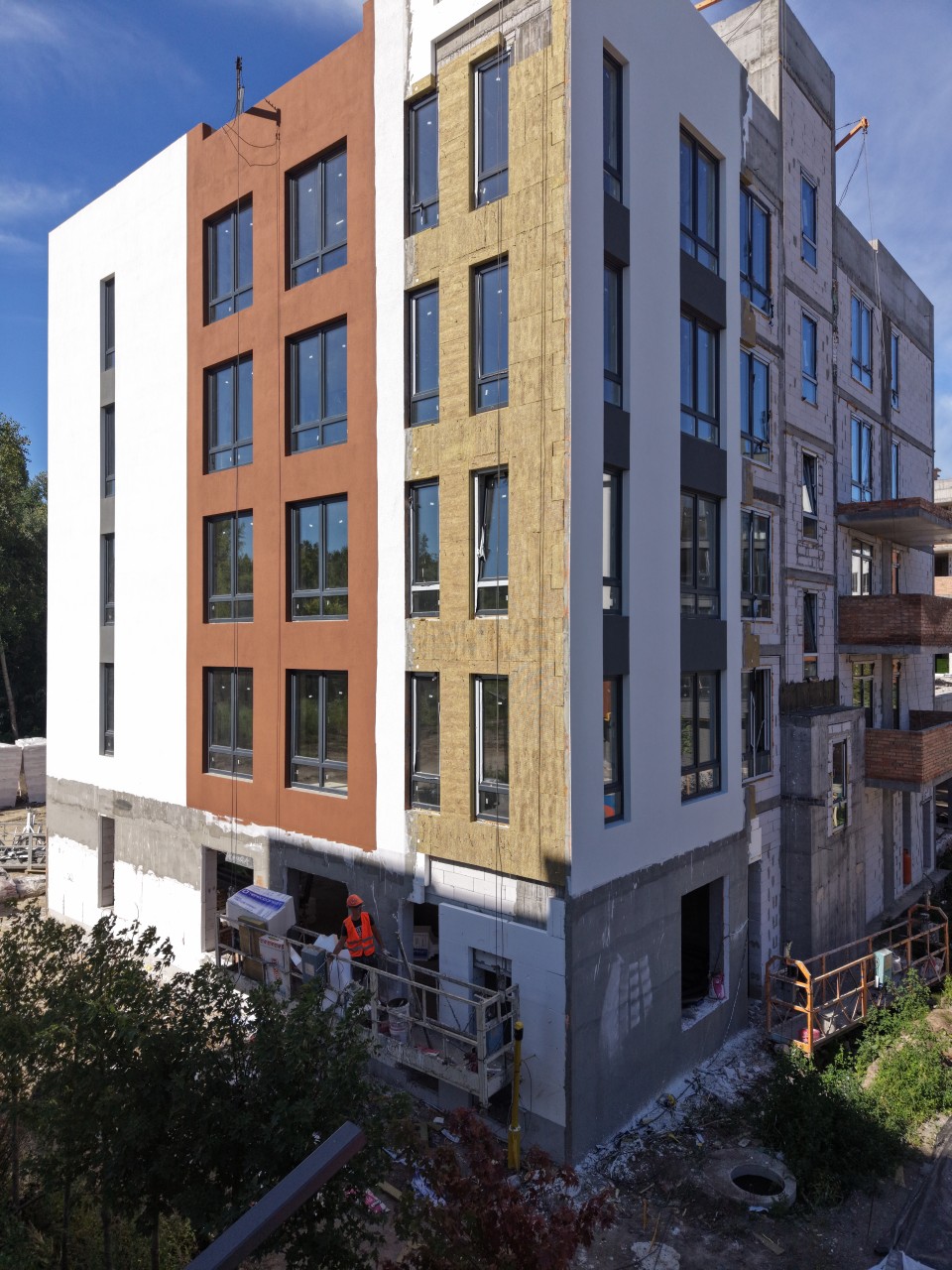

- завершено роботи з влаштування фасаду та оздоблення місць загального користування
- тривають роботи з монтажу газових мереж на 1–5 поверхах

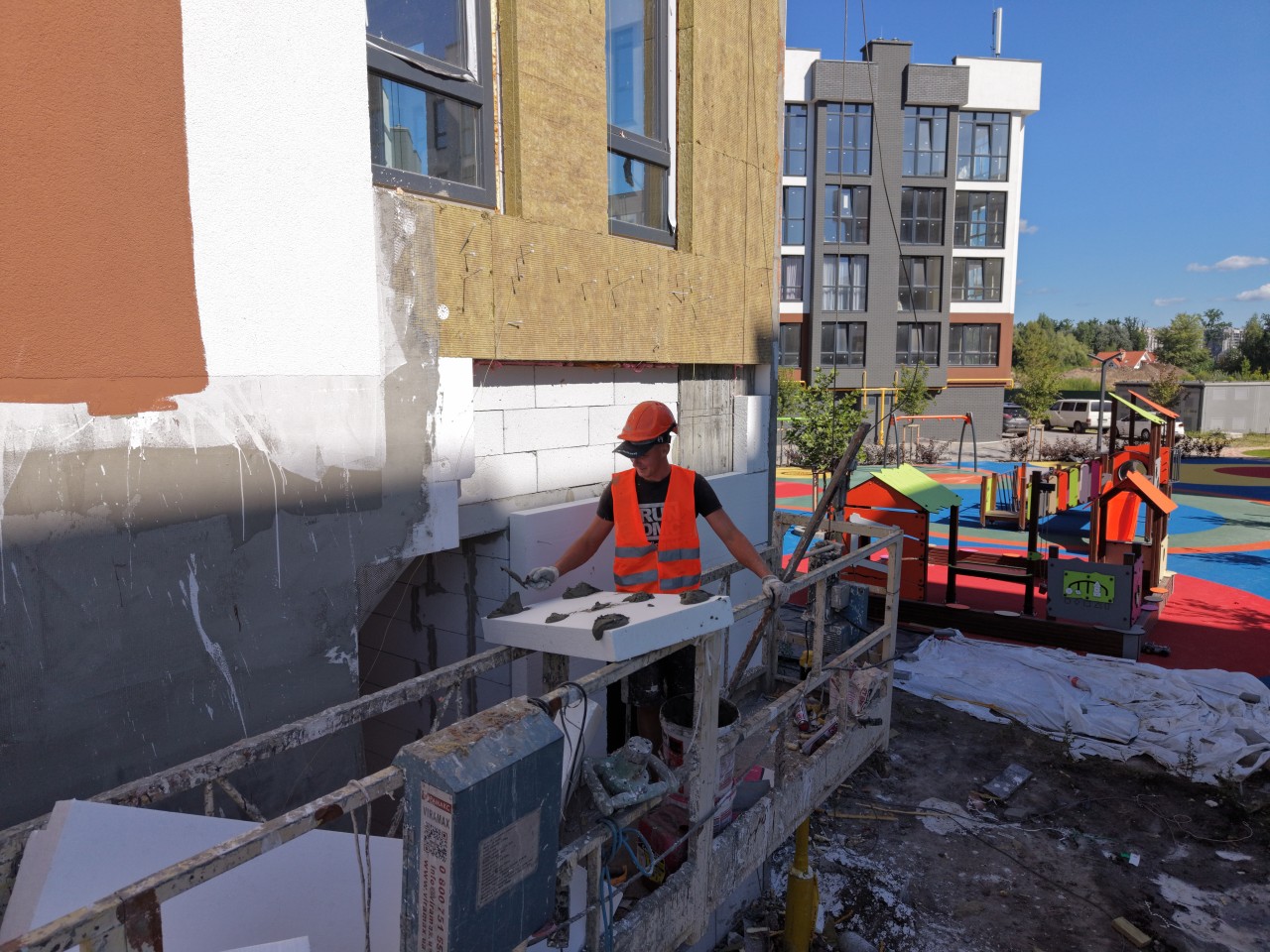

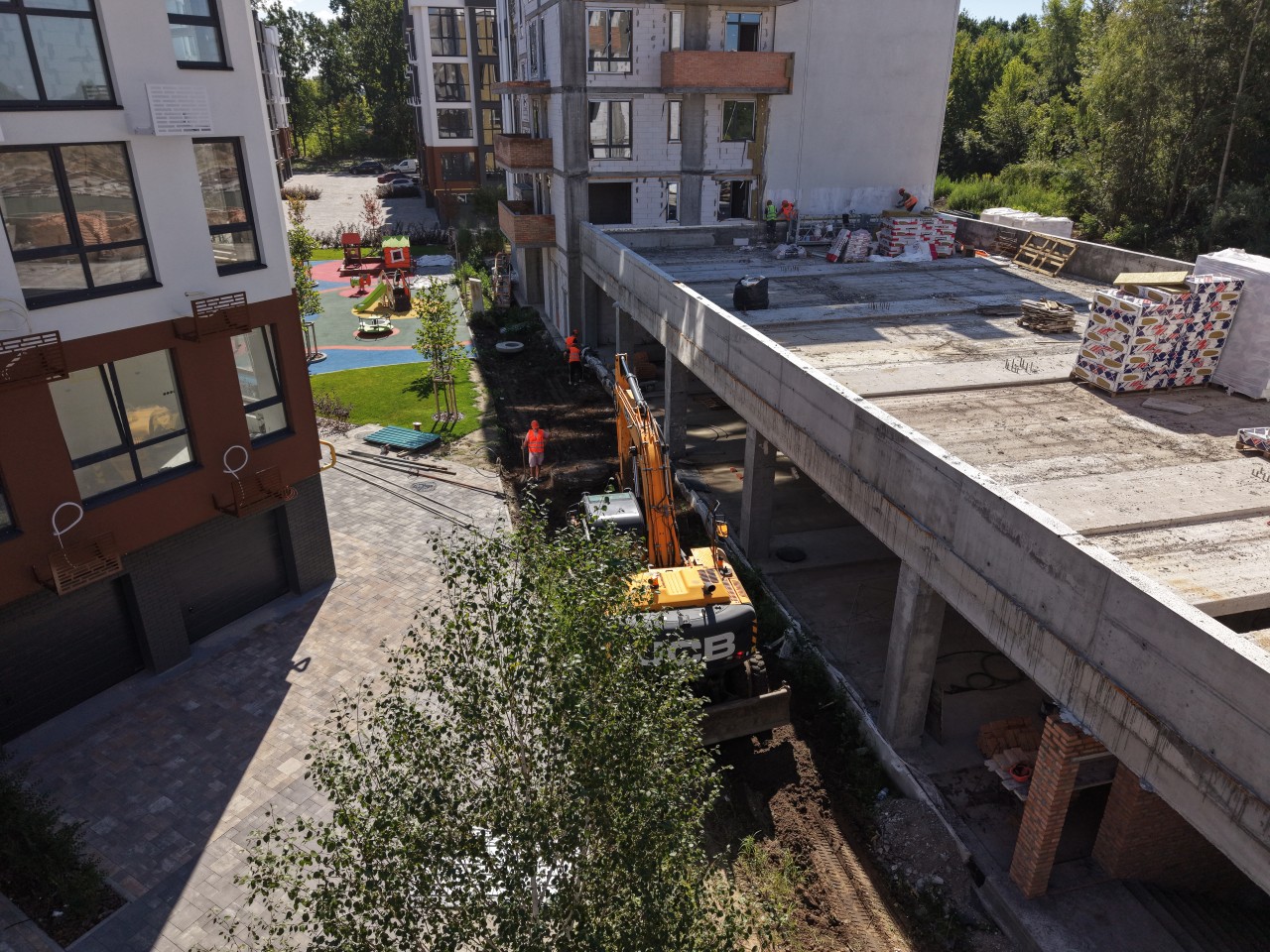

- виконуються підготовчі роботи до влаштування благоустрою території
Попереду:
• приступити до влаштуванню благоустрою території
• завершити встановлення гаражних воріт
Паркова, 19
- завершено мурування внутрішніх стін на 1-му та 3-му поверхах

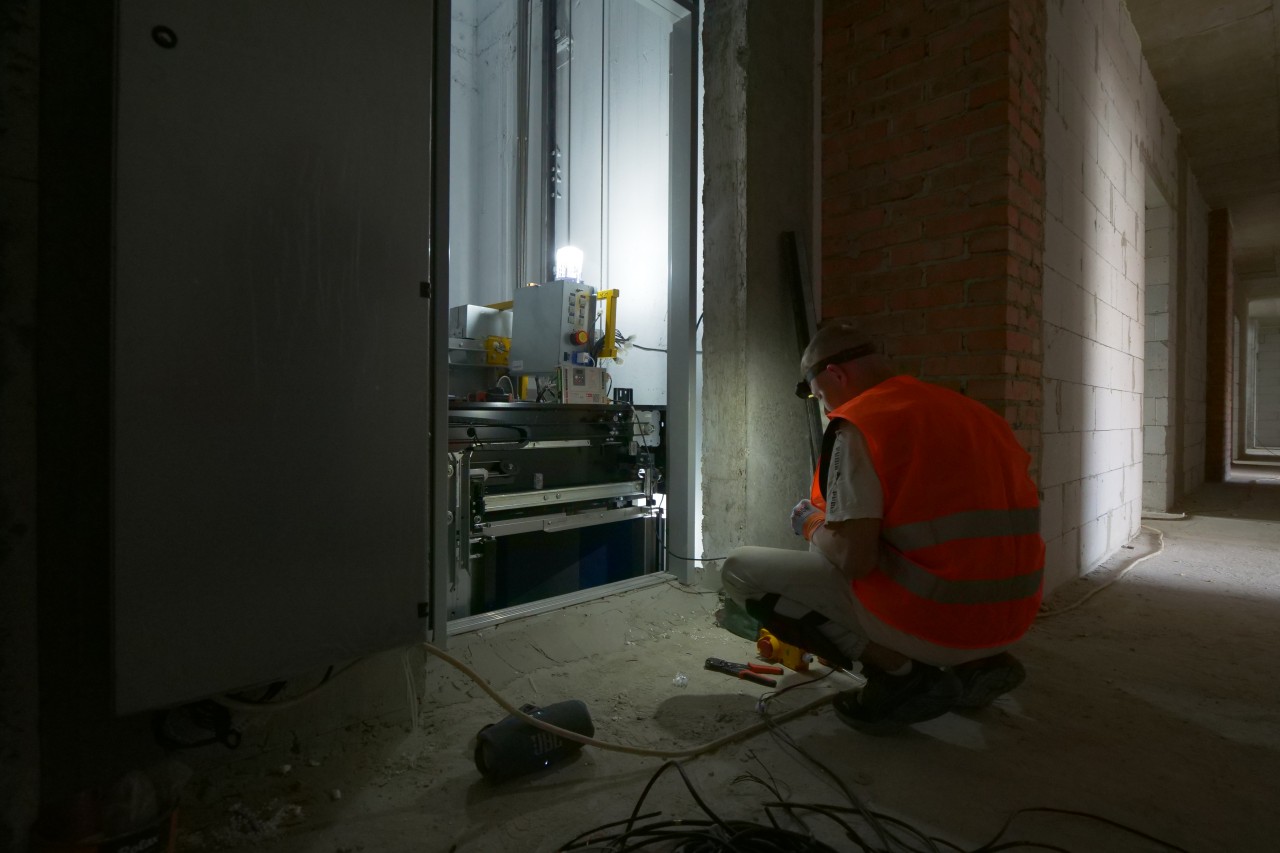

- завершено монтаж ліфтового обладнання та встановлення вікон на 1–5 поверхах
- завершено монтаж внутрішніх електричних і сантехнічних мереж на 2–5 поверхах
- тривають роботи з влаштування фасаду
Найближчим часом планується:
• завершити роботи по влаштуванню фасаду
• виконати роботи по влаштуванню цементно- піщаної стяжки
• виконати роботи по влаштуванню штукатурки в місцях загального користування
• завершити підготовку території до влаштування благоустрою
Dobre Misto від Feier Legacy продовжує зростати. У будинках одночасно виконуються фасадні, інженерні, внутрішні та благоустрійні роботи.
Будівництво не зупиняється ні на день. Ми відкрито показуємо весь процес із конкретними результатами, завершеними роботами та новими етапами, які вже розпочалися. Адже за кожним будинком Dobre Misto — люди, які чекають на свій дім.
